Sabah Kini Bersedia Terima Tenaga Boleh Diperbaharui Dari Sarawak, Tapi Masih Menunggu Sambungan Akhir

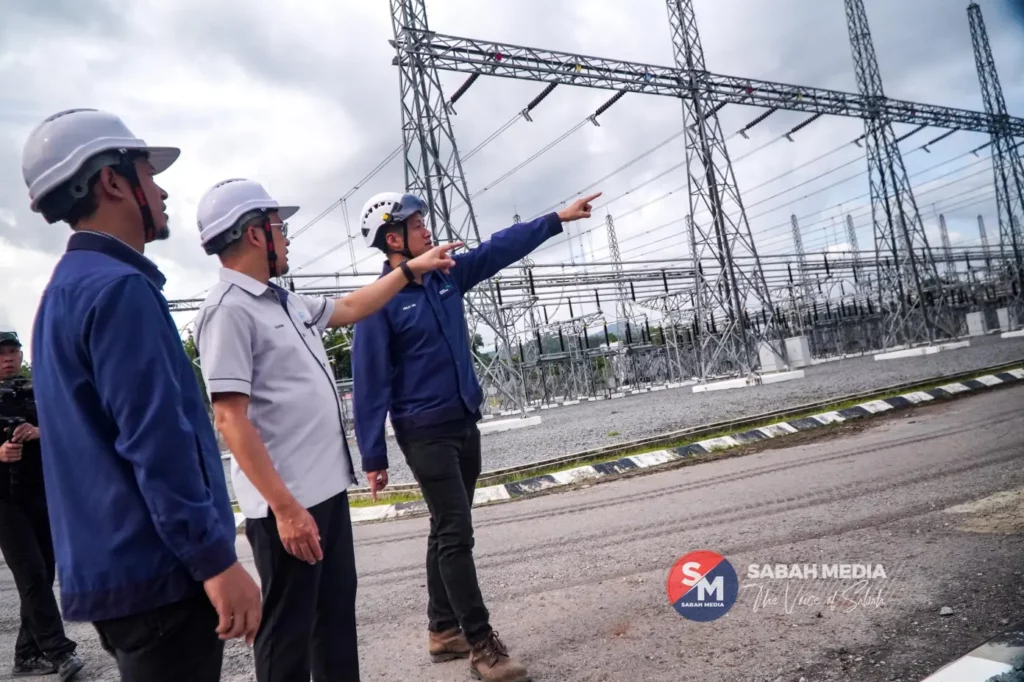

Infrastruktur Tenaga Sabah Siap, Hanya Menunggu Sambungan Talian Sarawak. Sabah kini selangkah lebih dekat ke arah masa depan tenaga boleh diperbaharui apabila projek sambungan elektrik dari Sarawak memasuki fasa akhir. Infrastruktur utama di pihak Sabah telah siap sejak September tahun lalu, menjadikan negeri ini bersedia sepenuhnya untuk menerima bekalan tenaga daripada jiran Borneo mereka — Sarawak.
Namun begitu, pelaksanaan penuh masih bergantung kepada penyambungan terakhir dari pihak Sarawak Energy yang dijangka menyalurkan tenaga melalui sistem Northern Grid dari Lawas.

Infrastruktur Penting Sabah Telah Siap Sepenuhnya
Ketua Pegawai Eksekutif Sabah Electricity Sdn Bhd (SESB), Ir. Ts. Mohd Yaakob Jaafar memaklumkan bahawa pembinaan Pencawang Masuk Utama (PMU) Mengalong 275kV beserta talian penghantaran sejauh 7 kilometer ke sempadan Sarawak kini telah siap sepenuhnya dan sudah mula beroperasi.
Projek yang menelan kos RM35 juta ini memainkan peranan penting sebagai pintu masuk utama tenaga dari Sarawak ke Sabah, selain turut menyokong operasi masa hadapan dari projek hidroelektrik Ulu Padas.
Sabah Sudah Bersedia, Tapi Masih Menanti Sarawak
Menurut Ir. Ts. Mohd Yaakob, Sabah kini hanya menunggu sambungan akhir dari pihak Sarawak Energy yang dilaporkan berdepan kekangan pembinaan, termasuk halangan laluan.
“Projek ini sepatutnya siap tahun lalu, namun kita difahamkan mereka masih menghadapi beberapa cabaran teknikal. Pihak kami di Sabah telah bersedia sepenuhnya dan hanya menunggu penyambungan terakhir tersebut,” katanya, menurut laporan media tempatan.
Tenaga Awal 30MW, Berpotensi Cecah 300MW
Melalui perjanjian Power Exchange Agreement yang telah dimeterai sebelum ini, Sabah dijangka mengimport sebanyak 30 megawatt (MW) tenaga dari Sarawak bagi fasa permulaan. Jumlah ini berpotensi meningkat sehingga 300MW dalam masa akan datang, bagi menampung permintaan tenaga dan meningkatkan margin rizab negeri.
Isu Keselamatan: 14 Insiden Termasuk Satu Kes Kematian
Dalam pada itu, Ir. Ts. Mohd Yaakob turut menzahirkan kebimbangan terhadap aspek keselamatan, terutamanya membabitkan kontraktor luar yang beroperasi di luar bidang kuasa SESB.
Sepanjang dua tahun kebelakangan ini, sebanyak 14 kes kemalangan direkodkan termasuk satu kes maut di Marak Parak ketika kerja-kerja rintis dijalankan. Kebanyakan kes membabitkan kontraktor dalam sektor telekomunikasi yang tidak menyedari mereka bekerja berhampiran talian voltan tinggi.
Kes terbaharu dilaporkan berlaku di Kota Marudu dan Beaufort, melibatkan kontraktor telco yang beroperasi tanpa pengetahuan penuh tentang bahaya infrastruktur elektrik berhampiran.
Langkah Keselamatan Dipertingkat: Tenaga Safety Passport
Bagi mengelakkan insiden berulang, SESB kini bekerjasama rapat dengan Suruhanjaya Komunikasi dan Multimedia Malaysia (SKMM) dan syarikat telekomunikasi untuk melaksanakan program latihan dan ceramah keselamatan.
“Kita mahu semua kontraktor telco memiliki Tenaga Safety Passport, sepertimana yang telah diwajibkan kepada semua kontraktor elektrik SESB,” tegas beliau.
Sasaran Serantau: Sambungan Tenaga Rentas Sempadan ASEAN
Sabah turut dilaporkan sedang menjalankan kajian kebolehlaksanaan untuk sambungan tenaga rentas sempadan melalui inisiatif ASEAN Power Grid, termasuk sambungan ke:
- Kalimantan Utara (Indonesia) menerusi Tawau
- Filipina menerusi Kudat dan Lahad Datu
Perbincangan lanjut dengan Perusahaan Listrik Negara (PLN) di Jakarta dijadualkan berlangsung esok, bagi membincangkan perancangan sambungan ke Kalimantan menjelang tahun 2030.
Kesimpulannya, Sabah sedang berada di ambang revolusi tenaga, bukan sahaja dalam negeri tetapi juga di peringkat serantau. Projek ini bukan sekadar sambungan grid, tetapi satu langkah strategik ke arah masa depan yang lebih mampan dan selamat untuk seluruh rakyat Malaysia.
